Baumaßnahmen in der Kreisklinik Berchtesgaden


Die Umbau und Sanierungsmaßnahmen in der Kreisklinik Berchtesgaden umfassen folgende Bereiche:

  • Bau einer Geriatrischen Rehabilitation
  • Sanierung der Physikalischen Therapieabteilung
  • Energetische Sanierung des Altbaus


Geriatrische Reha

Mit dem Bau der geriatrischen Rehabilitation beginnt eine neue Zeit für das Krankenhaus Berchtesgaden. Die im Dornröschenschlaf befindlichen Station im Sockelgeschoss des Hauses wird zu einer modernen Abteilung für geriatrische Rehabilitation, bei der versucht wird, auch die Anregungen, Ideen und Erfahrungen, die in der Kreisklinik Trostberg gesammelt worden sind miteinzubringen. Durch die wunderschöne Lage, die Integration der Physiotherapie-Abteilungen in die geriatrische Reha sowie den Anbau des sonnigen Speisesaals mit Bergblick werden nun eine hohe Attraktivität für die künftigen Gäste, die unser Angebot nutzen, schaffen.
Die Eröffnung der 30-Bettenabteilung, ist für Sommer 2010 geplant.


Energetische Sanierung

Die energetische Sanierung im Altbau wird im Rahmen des Konjunkturpaketes II von der Regierung von Oberbayern mit 609.000 Euro gefördert. Die Gesamtkosten betragen rund 1,2 Mio. Euro.
Die Sanierung des Daches ist vor dem Winter fertig gestellt worden. Anschließend werden die Dämmmaßnahmen im Dachgeschoß vollzogen. Ab Frühjahr erfolgt Vollwärmeschutz und der Einbau neuer Fenster.

Mitte Juli 2009 fand der Spatenstich zu den Baumaßnamen statt. von links: Berchtesgadens Bürgermeister Franz Rasp, Ärztlicher Direktor Dr. Thomas Kanig, Landrat Georg Grabner, Klinikenvorstand Stefan Nowack, Standortverantvortlicher Andreas Lange.

Spatenstich im Juli 2009

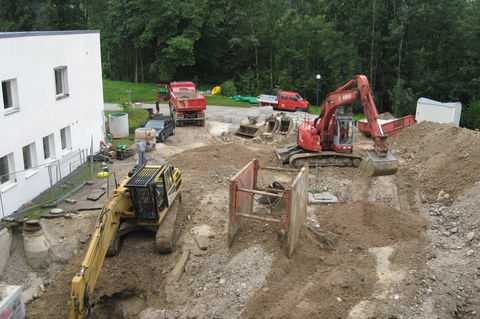

Juli 2009: Wasser und Kanal für den geplanten Speisesaal-Geriatrie wird verlegt

Juli 2009:
Wasser und Kanal für den geplanten Speisesaal-Geriatrie wird verlegt

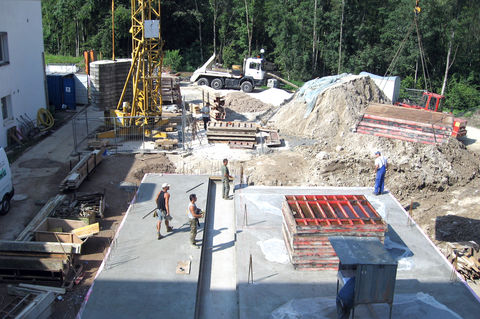

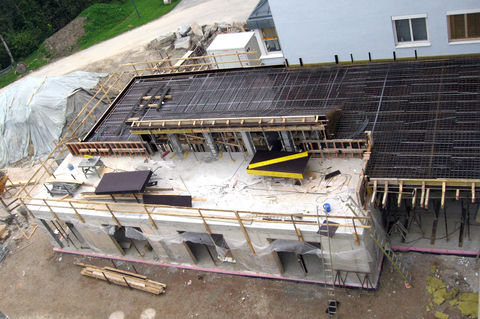

September 2009: Das Fundament ist betoniert.

September 2009: Das Fundament ist betoniert.

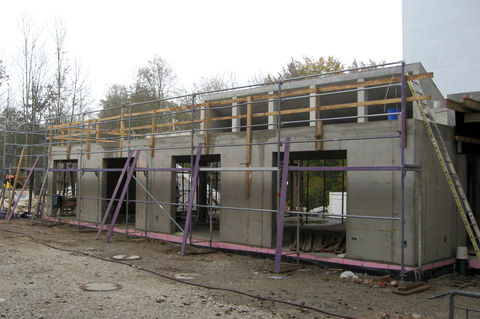

September 2009: Der Rohbau für den Speisesaal der Geriatrischen Reha steht

September 2009: Der Rohbau für den Speisesaal der Geriatrischen Reha steht


September 2009: Der Rohbau für den Speisesaal der Geriatrischen Reha steht

September 2009: Der Rohbau für den Speisesaal der Geriatrischen Reha steht (2)


Oktober 2009: Sanierung der Physikalischen Abteilung hat begonnen.

Oktober 2009: Sanierung der Physikalischen Abteilung hat begonnen.

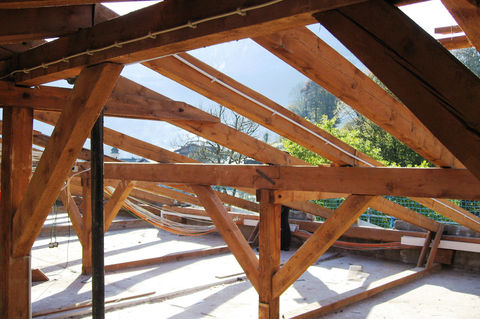

Oktober 2009: Sanierung des Dachgeschoßes im sog. Seidelbau.

Oktober 2009: Sanierung des Dachgeschoßes im sog. Seidelbau.

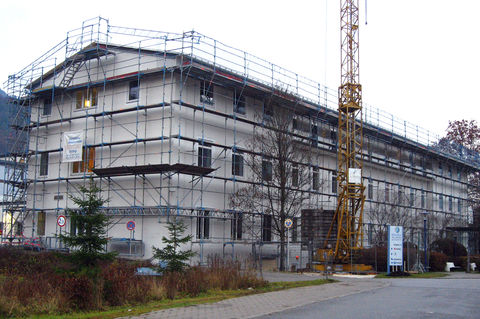

November 2009: Der eingerüstete, sog. Seidelbau, bekommt seinen Vollwärmeschutz.

November 2009: Der eingerüstete, sog. Seidelbau, bekommt seinen Vollwärmeschutz.

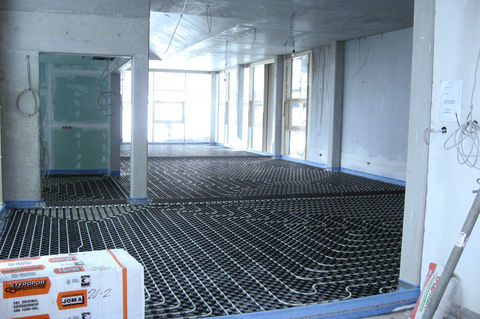

Februar 2010: Im Speiseraum der Geriatrischen Reha wird gerade die Fußbodenheizung eingebaut.

Februar 2010: Im Speiseraum der Geriatrischen Reha wird gerade die Fußbodenheizung eingebaut.
